久久电影网午夜鲁丝片免费,豆国产96在线 | 亚洲,中文国产成人精品久久不卡,电家庭影院午夜

鞏義市盛世凈水材料有限公司

科技先行 服務至上

優惠的價格是我們盛世人永遠的承諾

全國服務熱線 0371-85605588
行業知識
您的位置: 首頁 ? 行業知識 ? 整體澆筑濾板及可調濾頭的安裝調試方案

整體澆筑濾板及可調濾頭的安裝調試方案

文章出處:鞏義市盛世凈水材料有限公司 發表時間: 2024-06-22 09:09:55

整體澆筑濾板的施工之前,對濾池池壁四周凹槽預埋件進行復核,檢查濾池池壁四周凹槽寬度、深度尺寸以及每個濾梁的寬度、直線度、平面度、平行度和預埋鋼筋外甩長度;檢查濾梁上部的平衡氣孔是否滿足設計和安裝要求;清除濾池內及濾梁上雜物,保證濾池內無雜物存在。

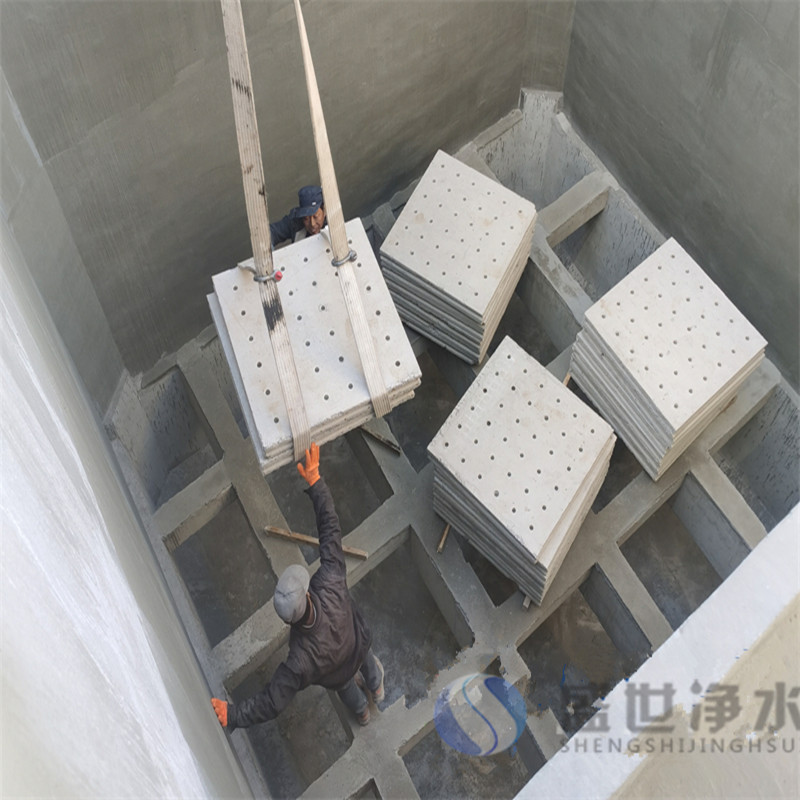

1、整體澆筑濾板及可調式濾頭的施工工序

池體實測→模板取樣→模板安裝→鋼筋綁扎→預埋座安裝→清理→檢查→搭設操作平臺→混凝土澆筑→初凝→旋松預埋座施工蓋→養護→打開預埋座施工蓋→布水區進水至預埋座內螺紋平面→置入帶調節螺紋的濾桿調試水平→固定鎖緊圈→檢查→安裝自鎖濾帽

2、施工前對濾池池壁、濾梁質量的檢驗

(1)檢查濾梁頂面預埋鋼筋外甩長度的尺寸。

(2)檢查濾梁的直線度、寬度、濾梁上平整度,不平整應采用水準儀找平。

(3)檢查預埋鋼筋的下邊彎度,不準確應修正。檢查預埋鋼筋抗拉強度,校核預埋件的位置,以確保整體澆筑濾板的質量。

(4)檢查濾池池壁四周凹槽寬度、深度尺寸。

(5)模板質量、數量的檢驗。

3、模板布置安裝

(1)現場測量,在池壁、濾梁上劃出模板中心位置和標高控制線。

(2)檢查模板和濾頭預埋座合格后,將濾頭預埋座安裝在模板上,并加蓋施工蓋。

(3)模板安裝搭接要嚴密,保證不漏漿。

(4)用水泥鋼釘將模板固定在濾梁上,單塊底模板上只允許1-2人的荷載。

(5)澆筑混凝土前模板內雜物應清理干凈。

(6)模板安裝質量的檢查

①檢查數量:全數檢查。

②檢驗方法:目視、觀察。

4、鋼筋加工與鋪設

(1)原材料

1.1)鋼筋采用熱軋鋼筋:箍筋為HPB300(Q235)級鋼,主筋為HRB400(20MnSi)級鋼。鋼筋進場時,應按現行標準《鋼筋混凝土用熱軋帶肋鋼筋》GB1499等的規定按進場的批次進行抽樣檢驗,檢查產品合格證、出廠檢驗報告和進場復驗報告。

1.2)當發現鋼筋脆斷、焊接性能不良或力學性能顯著不正常等現象時,應對該批鋼筋進行化學成分檢驗或其他專項檢驗。

1.3)鋼筋應平直、無損傷,表面不得有裂紋、油污、顆粒狀或片狀老銹。

1.4)原材料質量的檢查

①檢查數量:全數檢查。

②檢驗方法:目視、檢驗。

(2)鋼筋加工

2.1)受力鋼筋末端應做180°彎鉤,其彎弧內直徑不小于鋼筋直徑的2.5倍,彎鉤的彎后平直部分長度不應小于鋼筋直徑的3倍;濾梁預埋鋼筋與濾板縱向主筋焊接作90°彎折時,彎折處的彎折內直徑不應小于鋼筋直徑的5倍。

2.2)鋼筋加工質量的檢查

①檢查數量:同一類型鋼筋、同一加工設備不應少于3件。

②檢驗方法:鋼尺檢驗。

(3)鋼筋安裝

3.1)受力主筋的品種、級別、規格和數量、尺寸都必須符合設計要求。

3.2)安裝位置的偏差:長度±10mm,網眼±10mm,高度±5mm。

3.3)主筋與池壁預埋鋼筋焊接和與濾梁預留鋼筋焊接時必須有防護面板,保護模板避免損壞。

3.4)鋼筋安裝質量的檢查

①檢查數量:全數檢驗。

②檢驗方法:鋼尺檢驗。

5、濾頭預埋座安裝

(1)濾頭預埋座安裝置模板凸頂面上的孔洞內,安裝前先檢查模板和濾頭預埋座合格后,將濾頭預埋座加蓋施工蓋。

(2)濾頭預埋座安裝質量的檢查

①檢查數量:全數檢查。

②檢驗方法:目視、觀察。

6、整體澆筑濾板混凝土

(1)商品混凝土

混凝土應根據現行標準《普通混凝土配合比設計規程》JGJ55的有關規定,混凝土強度按C30級進行配合比設計。

(2)混凝土施工

2.1)混凝土必須按設計的配合比進行拌制。

2.2)混凝土必須連續澆筑完成,每個工作班取樣一次。

2.3)混凝土澆筑必須搭設工作平臺,嚴禁直接踩在濾頭預埋座上施工。

2.4)嚴格按混凝土澆筑操作規程操作,采用振動棒逐行逐點進行振搗,保證混凝土密實度、強度達到設計要求,不得出現露筋、蜂窩、孔洞、裂縫等缺陷。

2.5)濾板混凝土初凝后,其表面必須在濾板支撐的位置擱置跳板后壓光三次,池壁與濾板結合部位必須連續壓光三次;

(3)施工質量控制點

3.1)應在澆筑完畢后的12小時以?xún)葘炷良右愿采w并保濕養護;并對池壁與濾板,結合部連續壓光三次。

3.2)混凝土澆水養護時間不得少于7天;

3.3)混凝土養護用水應與拌制用水相同;

3.4)混凝土強度達到1.2N/mm2前,不得在其上踩踏或安裝濾頭。

7、濾桿安裝

(1)待濾板混凝土強度達到1.2N/mm2以上,將預埋座施工蓋卸下,依次按順序安裝濾桿。

(2)向濾池布水區注水至技術方案要求,一般至預埋座內螺紋上平,作為濾桿調節基準,用專用工具調節濾桿,使其上端平面與布水區水平面在同一水平高度。

(3)濾桿水平調節完畢,應依次按順序安裝濾帽,并用專用工具緊固。

(4)濾桿安裝質量的檢查

4.1)檢查濾桿表面應光滑、無開裂、縮痕、氣泡、溢邊等缺陷。

4.2)檢查濾桿安裝緊固;

4.3)檢查濾桿齊全、完好無缺漏;

4.4)檢驗方法:目視、觀察。

8、濾帽安裝

(1)濾桿調節完畢后,依次按順序旋上濾帽;

(2)濾帽安裝后,使用專用工具緊固。

(3)濾帽安裝質量的檢查

①檢查數量:全數檢查

②檢查方法:觀察、專用工具復查

9、配水布氣調試與驗收

(1)氣密性試驗:放水淹沒至濾板,濾板預埋套管上旋上專用堵頭,鼓風檢查濾板及嵌縫有無漏氣現象。

(2)放水調試標準:每池放水淹沒至濾板,檢查濾板嵌縫無漏嵌現象。

(3)水平檢測濾頭標準:每池放水淹沒至濾頭,檢查整池濾頭,水平誤差不大于±2mm。

(4)布氣調試標準:放水至濾板上50mm深,然后進氣,檢查整池濾頭布氣的均勻性,無個別堵塞現象。

(5)后把水放凈,對濾板、接縫在進行一次檢查,濾板應穩固、平整、無松動、無裂紋、無漏水、濾頭無堵塞。

(6)符合調試標準方可以交付驗收。

返回頂部
